Recibido de tina. |
283,79Q |

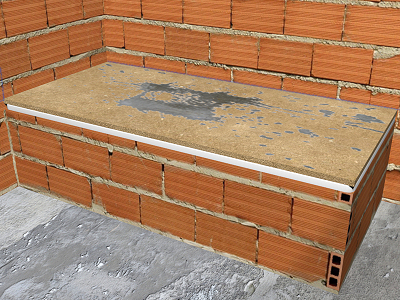

Recibido de tina de longitud superior a 1 m y formación de faldón con ladrillo cerámico hueco sencillo, recibido con mortero de cemento, confeccionado en obra, dosificación 1:6. |
Código |
Unidad |
Descripción |
Cantidad |
Precio unitario |
Importe |
1 |
Materiales |
||||
mt04lvc010a |
Ud |
Ladrillo cerámico hueco sencillo, para revestir, 24x11,5x4 cm, densidad 780 kg/m³. |
30,000 |
1,87 |
56,10 |
mt08aaa010a |
m³ |
Agua. |
0,008 |
11,40 |
0,09 |
mt01arg005a |
t |
Arena de cantera, para mortero preparado en obra. |
0,026 |
155,36 |
4,04 |
mt08cem000q |
kg |
Cemento gris en sacos. |
3,975 |
2,00 |
7,95 |
mt01ara010 |
m³ |
Arena de 0 a 5 mm de diámetro. |
0,200 |
103,75 |
20,75 |
Subtotal materiales: |
88,93 |
||||
2 |
Equipo y herramienta |
||||
mq06hor010 |
h |
Concretera mecánica. |
0,011 |
13,10 |
0,14 |
Subtotal equipo y herramienta: |
0,14 |
||||
3 |
Mano de obra |
||||
mo020 |
h |
Albañil. |
2,163 |
50,37 |
108,95 |
mo113 |
h |
Peón albañil. |
2,214 |
36,23 |
80,21 |
Subtotal mano de obra: |
189,16 |
||||
4 |
Herramienta menor |
||||
% |
Herramienta menor |
2,000 |
278,23 |
5,56 |
|
Costos directos (1+2+3+4): |
283,79 |
Pliego de condiciones
ACTIVIDAD DE CONSTRUCCIÓN HEA020: RECIBIDO DE TINA. CARACTERÍSTICAS TÉCNICAS Recibido de tina de longitud superior a 1 m y formación de faldón con ladrillo cerámico hueco sencillo, recibido con mortero de cemento, confeccionado en obra, dosificación 1:6. CRITERIO DE MEDICIÓN EN PROYECTO Número de unidades previstas, según documentación gráfica de Proyecto. FASES DE EJECUCIÓN. Replanteo. Apertura de rozas. Retacado con arena. Colocación y nivelación de la tina. Ejecución del faldón. Protección con tablero aglomerado de madera. Limpieza y eliminación del material sobrante. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto. |
