UVT020 |
m |
Electromalla para vallado de parcela. |
155,87Q |
||
Cerramiento de parcela formado por panel de electromalla, de 50x50 mm de paso de malla y 4 mm de diámetro, acabado galvanizado, con bastidor de perfil hueco de acero galvanizado de sección 20x20x1,5 mm y postes de tubo rectangular de acero galvanizado, de 40x40x1,5 mm y altura 1,00 m. |
Código |
Unidad |
Descripción |
Cantidad |
Precio unitario |
Importe |
1 |
Materiales |
||||
mt52vse010a |
m² |
Panel de electromalla, de 50x50 mm de paso de malla y 4 mm de diámetro, acabado galvanizado. |
1,000 |
53,46 |
53,46 |

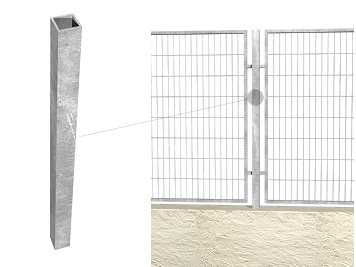

mt52vpm020a |
Ud |

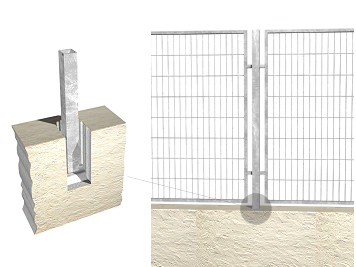

Poste de perfil hueco de acero galvanizado, de sección cuadrada 40x40x1,5 mm y 1 m de altura. |
0,550 |
30,11 |
16,56 |
mt52vpm010a |
m |

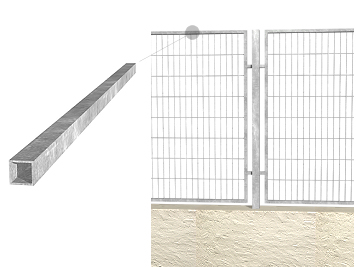

Perfil hueco de acero galvanizado, de sección cuadrada 20x20x1,5 mm. |
3,000 |
14,11 |
42,33 |
mt10hmf050Gde |
m³ |
Concreto masivo f'c=210 kg/cm² (3000 psi), clase de exposición F0 S0 P0 C0, tamaño máximo del agregado 19 mm (3/4"), consistencia blanda, premezclado, según ACI 318. |
0,015 |
1.196,34 |
17,95 |
Subtotal materiales: |
130,30 |
||||
2 |
Mano de obra |
||||
mo087 |
h |
Ayudante de albañil de obra civil. |
0,111 |
23,25 |
2,58 |
mo018 |
h |
Herrero. |
0,333 |
32,08 |
10,68 |
mo059 |
h |
Ayudante de herrero. |
0,333 |
23,33 |
7,77 |
Subtotal mano de obra: |
21,03 |
||||
3 |
Herramienta menor |
||||
% |
Herramienta menor |
3,000 |
151,33 |
4,54 |
|
Coste de mantenimiento decenal: 26,50Q en los primeros 10 años. |
Costos directos (1+2+3): |
155,87 |
Pliego de condiciones
ACTIVIDAD DE CONSTRUCCIÓN UVT020: ELECTROMALLA PARA VALLADO DE PARCELA. CARACTERÍSTICAS TÉCNICAS Formación de cerramiento de parcela mediante panel de electromalla, de 50x50 mm de paso de malla y 4 mm de diámetro, acabado galvanizado, con bastidor de perfil hueco de acero galvanizado de sección 20x20x1,5 mm y postes de tubo rectangular de acero galvanizado, de 40x40x1,5 mm y altura 1,00 m. Incluso parte proporcional de replanteo, apertura de huecos, relleno de concreto para recibido de los postes, colocación de la malla y accesorios de montaje y tesado del conjunto. CRITERIO DE MEDICIÓN EN PROYECTO Longitud medida según documentación gráfica de Proyecto, deduciendo los huecos de longitud mayor de 1 m. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS ACTIVIDADES DE CONSTRUCCIÓN DEL SOPORTE. Se comprobará la posible existencia de servidumbres, elementos enterrados, redes de servicio o cualquier tipo de instalaciones que puedan resultar afectadas por las obras a iniciar. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo de alineaciones y niveles. Marcado de la situación de los postes. Apertura de huecos para colocación de los postes. Colocación de los postes. Fundido del concreto. Aplomado y alineación de los postes. Colocación de accesorios. Colocación de la malla y atirantado del conjunto. CONDICIONES DE TERMINACIÓN. El conjunto será monolítico. CONSERVACIÓN Y MANTENIMIENTO. Se protegerá frente a golpes. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá la longitud realmente ejecutada según especificaciones de Proyecto, deduciendo los huecos de longitud mayor de 1 m. |
